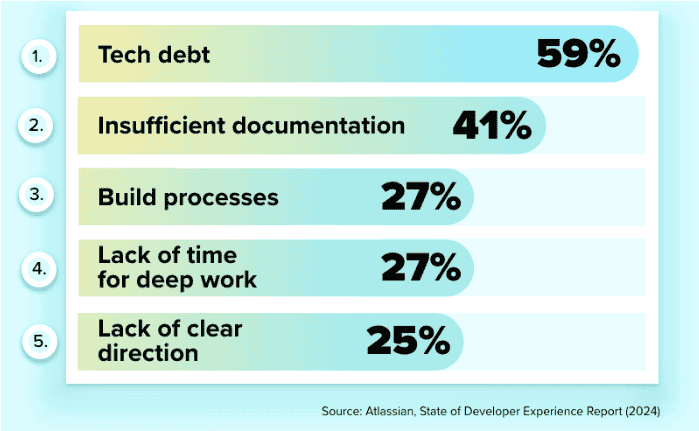

软件团队的效率不应简单等于代码行数、加班时长或任务关闭数量。业务目标不清、反复等待接口、测试环境不稳定,以及需求在交付前持续改变,都可能让团队显得忙碌却迟迟没有可验收的成果。
先测量交付链路,而不是测量个人是否忙碌
可以观察需求从确认到上线的前置时间、任务从开始到完成的周期时间、变更失败率和问题修复时间。记录时应区分不同复杂度任务,不能把修一个文案错误与实现一个支付接口当作同等工作量。
这些指标是识别瓶颈的线索,不应直接变成个人绩效排名。否则团队可能为了缩短时间而降低测试深度,造成更多返工。
七项更容易落实的改进
1. 将需求变成可验收的业务结果
每个任务至少描述触发条件、目标行为、异常条件和验收证据。不要把“做完用户管理”当作可直接实施的需求。
2. 控制同时进行的任务数量
同一工程师在多项目间频繁切换,会增加上下文恢复成本。合理控制在制任务,优先清理真正阻塞交付的依赖。
3. 在开发前确认接口契约
多个团队并行工作时,可提前确认字段、错误码、身份认证和兼容规则。没有接口资料的第三方系统应先做最小验证,避免最后集中联调。
4. 把自动化测试安排在核心路径
登录、支付、关键数据写入与权限判断适合形成回归用例。自动化测试不能替代全部人工验证,但可以降低重复劳动。
5. 保持构建与发布可重复
明确分支合并、构建产物、环境变量、数据库变更和回滚方式。发布依赖某一位工程师手工操作,是长期风险。
6. 建立能定位问题的运行证据
运行日志、错误分类、性能监测和关键事件追踪,能把“系统变慢了”转化为可定位的问题。对于长期运行的应用,还需要评估软件运行性能定位的实际方法,而不仅是重启服务。
7. 让复盘形成下一次改进
每次严重缺陷或延期都可以记录原因、修正措施和责任人,但不宜将复盘变成寻找个人过错。优先排除流程性重复问题。
AI辅助开发应当怎样纳入过程?
代码生成和文档整理工具可以提高局部效率,但生成内容仍需要代码审查、许可检查、测试与安全核验。不能把工具使用频率直接折算为项目生产率,更不能承诺普遍降低固定百分比的成本。
对外委托开发时,建议约定需求评审、变更审批、代码质量与交付验收规则。不同团队的历史表现只有在统计口径明确时才具有比较价值。
常见问题
团队每周完成更多任务,能说明效率提高吗?
不能单凭数量判断,应结合任务复杂度、返工、缺陷和实际业务结果。
软件公司应该公开客户项目的效率数字吗?
仅在测量条件、归属及公开许可明确时才适合发布。没有证据的数据不应作为企业成果宣传。
