同一块电路板,从第一批研发样机到小批试产,再到稳定量产,单块PCBA的成本往往并不相同。
这并不只是因为“数量越多单价越低”。
在不同阶段,项目真正付费的内容也在变化。
原型阶段更强调工程验证和第一次生产准备;试产阶段需要确认设计能否稳定、重复地制造;进入量产以后,重点则转向工艺稳定、采购计划、生产测试、版本管理和供应链连续性。
因此,评估PCBA费用时,如果只比较“每块多少钱”,很容易忽略真正影响总成本的部分。
更合理的方式,是把费用放到完整研发和生产阶段中理解:
原型阶段为验证设计付费,试产阶段为降低制造不确定性付费,量产阶段则为稳定、重复和规模效率付费。
PCBA成本通常由两类费用组成。
一类是随着数量增加而持续发生的可变成本,例如PCB、元器件、贴装、焊接和部分测试费用。
另一类是项目启动或版本变化时需要承担的一次性工程成本,例如工程审核、钢网、机器程序、首件确认、治具以及测试程序准备。
假设一个项目只做5块样板,那么一笔工程准备费用只能分摊到5块板上。
如果后续稳定生产500块,这些固定投入能够分摊到更大的数量,单块成本自然下降。
但量产也并不是简单地把原型数量放大。
随着数量增加,项目还会开始重视批次一致性、测试效率、BOM供应、替代料、生产记录以及质量追溯,因此成本只是从“研发和设置”逐渐转移到“工艺和规模管理”。

原型阶段的核心目标不是追求最低单价,而是尽快判断:
这套设计能不能工作,以及哪里需要修改。
第一次生产时,通常需要重新检查Gerber、BOM、坐标文件、装配资料和特殊工艺要求,贴片设备也需要针对新产品进行程序和参数准备。
即使只有几块PCB,这些工作同样需要完成。
与此同时,小批量元器件采购本身也可能缺乏价格优势。某些器件存在最小包装数量,或者需要从不同渠道临时采购,导致单块材料成本明显高于后续批量阶段。
更重要的是,第一版设计还没有经过完整制造验证。
一些问题只有真正形成PCBA以后才会暴露,例如器件间距过小、测试点不足、结构干涉、替代料封装不一致,或者某个手工装配过程过于复杂。
因此,原型成本中有相当一部分实际上是在为第一次工程验证付费。

如果为了降低第一批PCBA报价,省略必要的设计检查,可能出现一种表面上“打样便宜”、实际上总成本更高的情况。
例如PCB生产完成后才发现:
关键接口位置与结构不匹配;
BGA等器件需要进一步检查,但前期没有安排对应检测;
某个物料无法稳定采购;
生产测试需要接触某个信号,但PCB没有预留测试点;
或者器件方向、丝印和装配资料存在歧义。
这些问题一旦导致重新制板,之前节省的几百或几千元往往很快被第二轮加工和项目延期抵消。
所以原型阶段更值得关注的是:
第一版是否能够最大程度验证设计,而不是第一版是不是拿到了最低的单块价格。

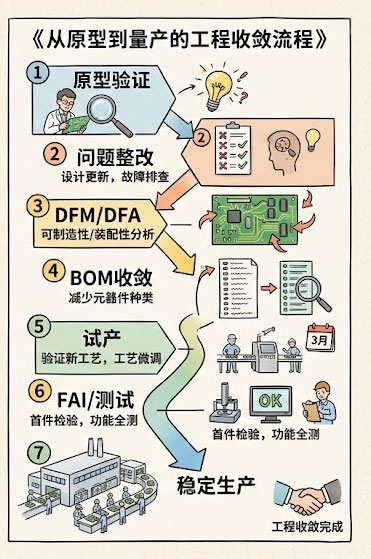

试产处于研发样机和稳定量产之间。
它的目的已经不再只是证明“这一块板能工作”,而是验证:
同样的设计能不能连续做出多块表现一致的产品。
例如工程样机由工程师手工调整后运行正常,并不能证明生产线上重复制造几十套以后仍然稳定。
试产阶段往往会暴露另一类问题。
可能某个器件人工焊接没有问题,但进入正式SMT或装配流程后良率不理想;也可能设计功能正常,但测试过程过于依赖工程师手工操作,生产人员无法快速判断产品是否合格。
因此试产阶段的费用可能会增加在:
工艺优化、测试方法、治具、首件确认、装配指导和BOM供应稳定性等方面。
这些费用看起来不像直接的“产品材料费”,却决定了产品能否真正从研发状态进入可复制生产状态。
一些项目会期待:
样机10套比较贵,那么试产50套时单价应该立即明显下降。
实际未必如此。
因为这个阶段通常正好开始增加更多生产工程工作。
例如第一版样机可能主要做基本功能测试,而准备试产以后,就可能需要增加固定烧录方式、测试程序、治具、检验标准和生产记录。
同时,工程团队还可能根据前一阶段问题调整PCB、BOM和装配要求。
所以试产的价值不是立刻把价格压到最低,而是用几十套或者其他合理规模确认:
这个产品有没有进入稳定批量制造的条件。
如果这些问题在试产阶段被解决,真正量产后的返工、停线和批量质量风险才会降低。
设计和工艺趋于稳定以后,很多一次性工作不再反复发生。
设备程序、钢网、治具和工艺参数都可以重复使用,批量采购元器件也通常比临时小批采购更有议价空间。
生产线利用率提高后,人工和设备设置时间也能够分摊到更多产品上。

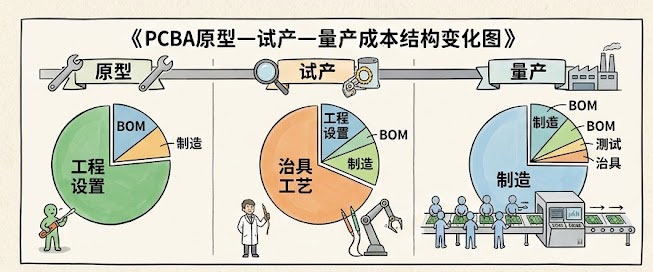

可以简单理解为:
| 成本因素 | 原型 | 试产 | 稳定量产 |
|---|---|---|---|
| 工程准备分摊 | 高 | 中 | 低 |
| 小批采购影响 | 高 | 中 | 较低 |
| 设计变更概率 | 高 | 中 | 低 |
| 工艺验证投入 | 中 | 高 | 稳定 |
| 治具/测试体系 | 初步 | 建立 | 重复使用 |
| 供应链规划 | 初步 | 加强 | 系统化 |
| 单块制造成本 | 通常较高 | 逐渐下降 | 通常更稳定 |
但“量产单价低”有一个重要前提:
产品设计和生产流程已经基本收敛。
如果量产过程中仍频繁修改PCB、更换关键器件或者调整测试方法,那么批量优势会被大量工程变更抵消。
很多人第一次询价时主要关注PCB、元器件和SMT贴片三个数字。
这还不能代表完整项目成本。
例如一个项目可能需要钢网、首件确认、特殊器件焊接、程序烧录、AOI、X射线、功能测试、治具或者人工装配。
如果PCB完成以后还需要与外壳、线束、显示屏或其他模块组合,装配工作也会继续产生费用。

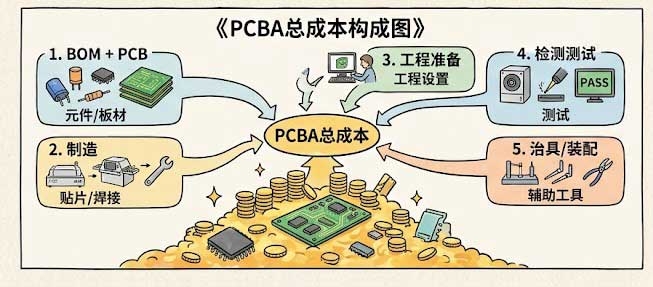

因此,更合理的PCBA报价理解应该是:
材料 + 制造 + 工程 + 检验测试 + 配套工装
具体项目需要哪些部分,要看板级复杂度和交付范围。
这也是为什么只拿“裸PCB价格”或者“SMT每点多少钱”去推算整个电子产品试产费用,往往会产生明显偏差。

很多电子产品中,真正占PCBA成本大头的并不是SMT加工,而是元器件。
特别是使用:
高性能MCU、无线模组、传感器、连接器、电源芯片或者进口器件的产品,BOM成本可能远高于贴装加工费。
BOM还会产生另一种风险:
价格不是唯一问题,能不能持续买到同样重要。
第一版样机可以临时购买少量器件,但如果产品进入量产后发现某个关键物料交期很长,整个项目可能被迫重新找替代料,甚至修改PCB和固件。
因此,准备进入试产以后,BOM应该逐渐从“研发能买到”转向:
型号明确、来源可控、风险已知、必要时具有替代方案。
BOM优化的目标也不是简单换成最便宜的器件,而是在成本、性能、供货和验证风险之间做平衡。
DFM关注设计是否容易稳定制造,DFA则更关注装配过程是否合理。
这类工作经常被误认为是“量产以后再优化”。
实际上越晚修改,代价越高。
例如一个连接器位置让自动装配困难,可能导致长期增加人工;一块板需要大量手工飞线或者返修才能正常工作,就很难依靠扩大数量获得真正的成本优势。
如果PCB需要因为结构、工艺或装配问题频繁返工,那么所谓批量价格也失去了意义。
因此从样机向试产过渡时,最好进行一次针对可制造性和可装配性的检查,把研发阶段允许存在的临时方案逐渐消除。
不同产品的测试要求差别可能很大。
一块简单控制板可能只需要上电和基础功能验证,而一块包含BGA、多路通信、模拟采集或关键控制功能的PCBA,则可能需要AOI、X射线、电气检查和更完整的功能测试。
这里需要避免一个误区:
测试越少,并不一定代表总体成本越低。
如果生产阶段省掉了一项关键测试,最终导致批量问题进入整机装配甚至客户现场,返工成本可能远高于生产线上提前发现问题。
反过来,也不需要所有产品都使用最高等级的测试组合。
测试计划应该根据失效风险、PCB复杂度和产品用途确定。
关于这一问题,可以进一步参考《高可靠性电子产品如何确定测试深度?从PCBA检查到功能验证》。
研发样机数量很少时,工程师可以使用调试器、万用表和临时线缆逐块测试。
数量增加以后,这种方式效率会迅速下降。
例如一个人工测试需要10分钟,100台设备就是超过16小时的纯操作时间。
如果通过治具和自动测试程序把时间降到1分钟,前期虽然增加了治具和软件成本,后续单台测试成本却可能明显下降,同时测试一致性也更好。
所以治具是否值得做,本质上是:
一次性工程投入和长期重复人工之间的平衡。
试产阶段正是判断这个问题比较合适的时间。
如果需要在项目早期估算成本,不建议只给出一个“PCBA单价”。
更实用的是分阶段预算。
主要关注设计验证,需要包含第一批PCB、器件、小批PCBA、工程准备和基本调试测试。
除了制造本身,还需要开始计算DFM/DFA优化、BOM整理、治具、正式测试方法、首件确认和生产流程验证。
主要关注稳定单位成本,同时把采购、质量、测试、包装、库存和供应链风险纳入长期预算。
这样项目负责人能够看到:
哪部分只是一次性投入,哪部分会持续影响每一台产品。
因为PCB尺寸、层数和数量只是报价参数中的一部分。
同样是100块PCBA,一块简单双面控制板和一块包含高密度BGA、多层PCB、昂贵传感器以及复杂功能测试的板子,成本可能完全不在一个数量级。
如果希望得到相对可靠的报价,至少需要先提供:
| 资料 | 主要作用 |
|---|---|
| BOM | 判断器件和采购成本 |
| Gerber/PCB资料 | 判断PCB工艺 |
| 坐标文件 | SMT贴装 |
| 装配图 | 确认方向与装配要求 |
| 数量 | 决定批量级别 |
| 测试要求 | 判断检测与治具 |
| 特殊工艺 | 如BGA、选择性焊接等 |
| 目标阶段 | 原型、试产还是量产 |
如果资料尚未完整,也可以做初步区间判断,但报价误差会明显增加。
所以“PCBA需要多少钱”通常没有脱离设计资料的统一答案。
最低报价只代表某一个报价范围里的数字最低。
项目真正发生的总成本还包括返工、延期、设计变更、器件缺货和测试失败。
例如方案A单块PCBA便宜20元,但没有提前发现一个设计问题,最终导致100块板全部返修。
那么最初节省的2000元很容易被返工和项目延期抵消。
因此,比单纯比较单价更有价值的是判断:
供应和工程体系能否让设计稳定地从样机进入试产,再进入量产。
对于研发型电子产品,这种连续性通常比某一批订单的最低加工价格更重要。
PCBA进入询价之前,最值得明确的不是几十个细节,而是几个会明显改变成本结构的条件。
首先需要确认当前阶段究竟是工程样机、试产还是量产。如果还是验证方案,就不应按照成熟量产的单价和交付方式要求项目。
其次要明确数量、PCB和BOM是否基本冻结,以及是否需要程序烧录、功能测试、结构装配或特殊检测。
如果项目明确后续会很快扩大数量,还应该提前了解关键器件供货和测试方式。
这样供应链和工程团队才能判断:
哪些工作只是本次小批需要,哪些投入应该按照后续量产复用来规划。

北京心玥科技有限公司在电子产品研发及PCB/PCBA工程实现项目中,可以根据项目阶段参与从研发设计到样机、试产和后续量产衔接的相关工程工作。
对于前期研发项目,可以结合原理图、PCB Layout、BOM和嵌入式功能进行PCBA打样及板级调试。
项目从样机转向试产时,可以根据实际需求进一步开展DFM/DFA、BOM优化、替代料评估、PCBA打样、FAI、测试方案、治具以及试产问题整改。
如果后续进入批量阶段,可根据合作范围继续进行合作工厂对接、供应链及量产管理等工作。
这里需要明确,北京心玥科技并不定位为自有EMS生产工厂。PCB制造、SMT、部分检测和批量生产根据项目与合作供应链协同完成,公司主要围绕研发设计、工程实现、技术衔接、测试验证和生产导入提供支持。
不同项目具体包含哪些服务,以及原理图、PCB源文件、BOM、固件、测试资料等交付内容,以双方合同和实际合作范围为准。
从原型走向量产,真正值得控制的并不是某一次PCBA订单的最低价格,而是:
设计是否逐渐稳定、工艺是否能够重复、测试是否可执行、器件是否可持续供应,以及每一次投入能否为下一阶段继续复用。
当这些条件逐渐收敛以后,PCBA成本才有可能真正稳定下来。
因为工程审核、钢网、机器程序、首件准备等一次性费用只能分摊到很少数量上,同时小批量器件采购通常也缺乏批量价格优势。
试产阶段需要增加工艺验证、测试方法、治具、BOM整理和生产流程优化等工作,因此它的目标首先是降低量产风险,而不是立即追求最低单价。
通常批量增加有利于摊薄固定成本和改善采购价格,但下降不会无限持续。器件成本、测试、包装、工艺和供应链都会形成相对稳定的成本下限。
较完整的报价通常需要BOM、Gerber或PCB资料、坐标文件、装配信息、目标数量、测试要求以及特殊工艺说明。资料越完整,报价通常越准确。
取决于产品。对于包含高性能MCU、无线模组、传感器或其他高价值器件的产品,BOM往往占主要成本;简单板卡中,加工及工程准备费用的占比可能更明显。
建议重点检查设计是否稳定、BOM供应风险、DFM/DFA、测试方法、结构装配以及关键问题是否已经闭环。否则直接扩大数量可能放大第一版设计中的问题。
