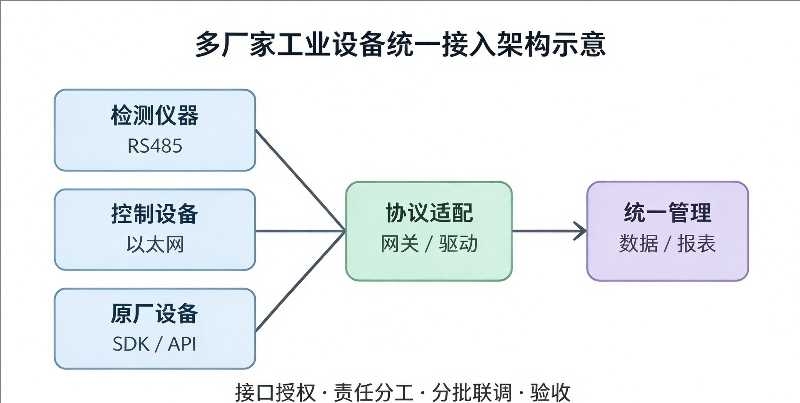

多台不同厂家的工业设备接入统一管理系统,采购前如何划分协议适配、网关与验收责任?

2026-10-23 工业设备

同一个车间里,检测仪器、采集设备和控制设备可能来自不同厂家。有的通过串口输出数据,有的提供以太网接口,也有设备只能使用原厂软件。企业希望在一个系统里查看设备、保存检测记录并生成报表,但“统一接入”并不是把所有设备连上网络就算完成。

采购前需要明确:每类设备能够开放哪些数据,由谁取得协议和授权,哪些工作属于接口适配,哪些需要增加网关或修改设备端,以及怎样证明接入后的业务记录正确。

这类项目适合按设备类别和可验证的工作范围拆分。现有条件尚不清楚时,可以先完成代表设备接入验证,再确定后续实施范围。


先把“统一管理”拆成可以交付的业务结果

统一看板、统一数据查询、统一报表和远程控制,涉及的工作不同,不宜放在一个笼统需求里报价。

如果目标只是查看多台仪器的测量记录,项目主要涉及读取、标识、存储与查询;如果还要统一生成检测报告,就需要定义样品、设备、检测步骤及结果之间的关系。如果涉及参数写入或启停设备,还要增加写入权限、设备反馈、异常状态和现场操作责任。

建议先明确本期需要完成的业务流程。例如:“采集指定设备的检测结果,关联样品编号,在授权人员可访问的后台查询并导出报告;本期不下发控制命令。”这样的范围比“接入全车间所有设备”更容易核价和验收。

普通管理软件不能默认承担设备原有的实时控制或安全保护职责。涉及危险动作的功能,应结合原控制架构和风险要求单独评估。

已有单台设备、只准备委托软件时,可先核对已有设备的软件开发范围。

设备清单应细到型号、版本和实际开放能力

同一厂家不同型号、同一型号不同固件,可能存在不同接口行为。设备总台数不能直接代替协议适配工作量。

需要盘点的信息对采购范围的影响
厂家、型号、固件及协议版本判断哪些设备可以复用适配,哪些要分别验证
数量、位置、串口/网络条件确认部署、接线、网络与现场实施范围
协议、寄存器表、SDK/API及使用授权判断第三方开发是否可行,是否有许可或运行条件
只读数据与可写命令分开定义展示、记录与控制责任
单位、比例、时间、设备/样品标识避免“读到数值”却无法比较和追溯
原厂软件是否必须同时运行核实串口占用、连接数量和设备访问冲突
样机、厂家支持及允许测试的时段确定验证可执行性与后续现场安排

资料不全的设备可以单列为待验证项。不能因为一台设备接入成功,就默认相同接口的所有设备都能按同样方式接入。

涉及文档不完整、数据格式或实际报文与说明不符时,可进一步核对第三方设备协议与联调中的工程验证方法。

哪些情况需要网关,哪些可以直接接入?

设备已有可用网络接口、开放协议且部署环境合适时,软件可能直接与设备通信。如果现场是分散串口设备,或需要就地缓存、网络转换和集中管理,可以评估增加网关或现场采集程序。

网关也有明确边界。把串口转换成以太网,不会自动解释厂家私有数据;协议转换产品是否覆盖指定型号、命令和异常处理,需要核对兼容条件并验证。设备没有开放的数据或控制能力,也不能仅靠增加网关获得。

采购时应分别列出网关硬件、协议驱动或授权、现场接线、供电与安装、网络配置及后续维护。能用现成产品满足需求时,优先评估现成方案,不必把整个项目都变成定制硬件研发。

谁负责提供什么,谁负责解决问题?

建议为项目指定一个联调牵头方,同时写清各方负责的工作。牵头协调不等于承担其他方全部技术风险。

工作项建议明确的责任需要留下的交付依据
协议、SDK和访问授权采购方协调原厂或合法权利方提供;原厂确认版本和限制版本资料、授权范围、支持联系人及已知限制
设备配置或固件变更原厂或经明确授权的设备开发方负责变更内容、配置备份、验证与恢复安排
网络、供电、安装及网关按合同确定现场实施方和产品供应方连接拓扑、部署配置、设备清单与维护分工
驱动适配、解析和统一字段软件开发方按确认协议完成点位映射、数据单位、版本与异常规则
业务数据定义和报表采购方确认业务口径,软件方按约定实现字段表、报告样式、测试样例及确认记录
端到端联调与问题定位联调牵头方组织,各责任方按证据处理报文/日志、问题单、责任判断及复验结果

例如,原设备固件返回错误单位,和接入软件使用错误换算系数,是不同问题。出现偏差时,应按设备输出、解析结果及业务显示逐段比对,不能仅凭“界面数值不对”把责任全部归给某一方。

分批接入前,先用代表设备验证关键差异

代表设备应覆盖实际差异,例如串口和网络设备、不同协议版本、只读和有写入需求的设备,而不只是挑选最容易接入的一台。

验证阶段可以先确定:通信是否稳定,指定数据能否正确读取,单位和状态是否一致,原厂软件是否受影响,异常时能否留下定位依据。未开放或尚未验证的能力应继续标注待确认。

通过后再冻结本批设备与版本清单、适配范围和验收样例。后续增加设备型号、修改固件、替换网关或新增控制命令,都应判断是否产生额外适配和回归验证工作,不默认属于无限兼容。

生产现场测试还应约定允许的读取频率、写入权限、停机窗口和恢复方式。未经许可,不通过试写参数或启停设备来验证接口。

统一字段之外,还要约定数据的业务含义

两台设备都上传“温度”,不代表可以直接画在同一条曲线上。需要确认单位、换算规则、测量对象、有效状态和时间依据。

同样,“完成”可能表示命令已接收,也可能表示测试流程结束。管理系统应保留这些状态的差别;设备没有提供完成反馈时,应明确可验证的替代机制或功能限制,不能把发送成功显示成执行成功。

需要断线补传的设备,还应约定记录身份、采集时间、重复处理和缺失记录的显示规则。设备本身没有缓存或可靠采集依据时,应如实列出恢复限制,而不是承诺所有断网数据都能补齐。

怎样验收,才能避免只验“连接成功”?

验收清单应对应合同约定的设备型号、版本、数据点及业务流程。可采用以下结构,具体条件由项目双方确认。

验收场景需要观察的结果
每类代表设备正常接入指定数据、单位、状态与可核对依据一致
原厂软件同时运行在约定访问条件下无未接受的连接或操作冲突
单台设备离线或异常响应故障设备可定位,其余设备按约定继续运行,旧值不冒充新值
网络中断后恢复重连、缓存和补传符合已确认能力;无法恢复的缺口可识别
多设备并发及连续运行按约定设备数、采集周期、数据量和运行时长验证,不以演示环境代替现场结论
有权限的参数设置或控制依据实际设备反馈核对结果,验证失败和未确认状态
报表、权限与备份恢复设备/样品关联、查询导出、访问权限及恢复符合约定流程

接口和软件逻辑可以先在双方认可的测试环境中验证;涉及现场设备行为、连接冲突及端到端性能的最终验收,应明确真实设备与现场联调条件。

报价与交付应区分一次适配和后续变化

报价可以按设备协议类别、功能范围、平台业务、现场实施及验证安排拆分。影响工作量的因素包括协议完整度、授权条件、设备版本差异、数据口径、异常处理及联调资源,不能只按台数或页面数量计算。

网关采购、SDK或驱动许可、设备端固件修改、现场接线、差旅、服务器和后续运维,如不包含在软件费用中,应单独写明。新增型号与功能变更的计价和验收方式也应提前约定。

交付内容除安装程序外,可按合同包含设备适配清单、协议与字段映射、配置及部署说明、异常处理规则、验收记录和维护交接资料。源代码、第三方许可与知识产权范围按合同及权利条件确定,不默认所有第三方组件均可转交源码。

北京心玥科技可根据已有设备和接口条件,开展设备通信、协议适配、上位机、Web管理后台及相关软件系统开发;涉及网关、嵌入式调整或其他硬件工作时,再按实际范围评估。设备原厂的接口开放、生产现场条件及第三方许可,需要与对应责任方确认。

准备咨询时,可以先提供设备与版本清单、已有协议、目标业务流程、原厂软件使用情况及可用联调条件。可通过联系我们提交需求概要,在确认资料接收方式后再提供受限协议与设备信息。
